Chậm trễ¶
Ứng dụng Manufacturing của Odoo hiển thị trễ trong các lệnh sản xuất thông qua bộ lọc Delayed Productions. Nếu ngày kết thúc của MO vượt quá hạn chót, hạn chót sẽ được tô màu đỏ để thu hút sự chú ý tới sự trễ.
Tính toán hạn chót¶
Thời hạn MO phụ thuộc vào cách MO được tạo và được tính như sau:
Sản xuất theo đơn: hạn chót MO là Ngày giao Đơn bán hàng
Bổ sung: hạn chót MO là hôm nay + Thời gian chuẩn bị sản xuất
Lệnh sản xuất tạo thủ công: trường hạn chót vẫn trống.
Quan trọng
The MO deadline is not the same as the MO end date.
Ngày kết thúc được tính là:
Bộ lọc¶
Một số bộ lọc bổ sung có sẵn để giúp theo dõi sự chậm trễ:

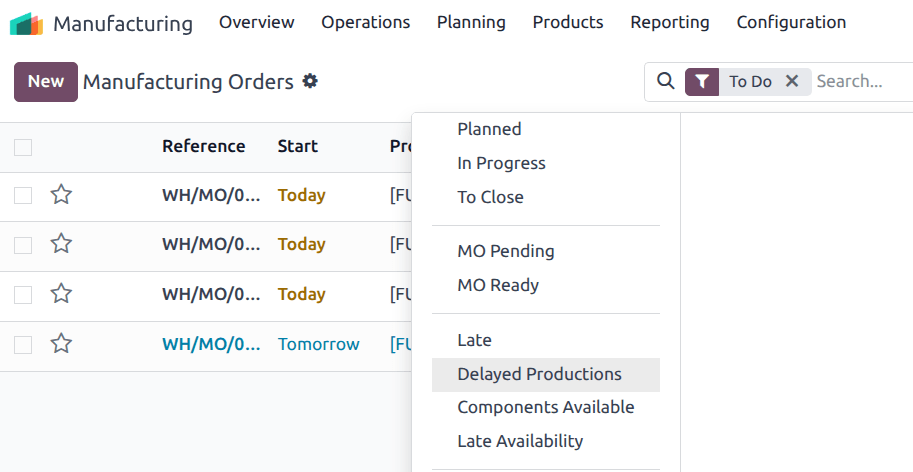

Delayed Productions: Ngày bắt đầu dự kiến của MO muộn hơn thời hạn.

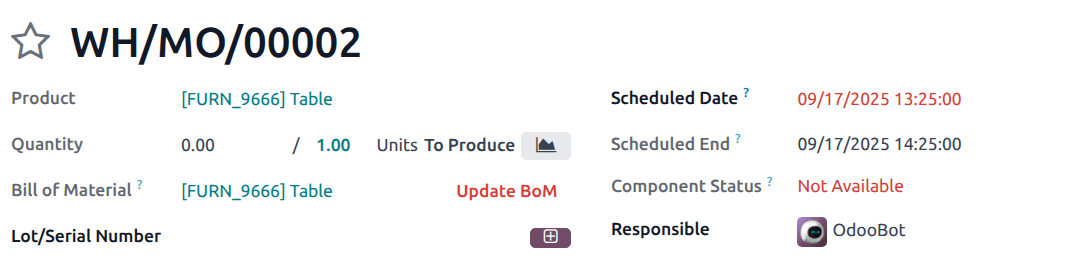

Trễ: MO's ngày kết thúc dự kiến vượt quá thời hạn, được đánh dấu màu đỏ.
Late Availability: một hoặc nhiều thành phần yêu cầu không có sẵn trước thời hạn. Ví dụ, một đơn mua hàng hoặc lệnh sản xuất đã được xác nhận cho các thành phần được lên lịch kết thúc sau thời hạn MO.
Thành phần có sẵn: tất cả các thành phần đều có sẵn để bắt đầu sản xuất.
Trường hợp vận dụng¶
Xem xét một MO có hạn chót là 17 tháng 9:
Nếu sản xuất trên MO bắt đầu sau ngày 17 tháng 9, nó sẽ xuất hiện trong bộ lọc Delayed Productions
Nếu các linh kiện cần thiết được lên lịch đến sau ngày 17 tháng 9, MO sẽ xuất hiện trong bộ lọc Late Availability
Nếu MO có ngày kết thúc đã lên kế hoạch sau ngày 17 tháng 9, nó xuất hiện trong bộ lọc Late
Bằng cách kết hợp các chỉ báo này, người lập kế hoạch có thể nhanh chóng xác định những điểm mà sản xuất đang có nguy cơ không đáp ứng cam kết giao hàng.
